История строительства

Вилюйская ГЭС-3 установленной мощностью 360МВт является второй ступенью каскада ГЭС на реке Вилюй предназначена для работы в энергосистеме Западной Якутии. Вилюйская ГЭС-3 расположена в 80км от г. Мирный, в 100км от п. Чернышевский, в 1206,8км от устья. В 141,2км выше по течению расположены Вилюйские ГЭС-1,2 (первая ступень каскада). Район площадки строительства включает в себя: п. Светлый, промзону, район основных сооружений.

Выбор Усть – Ботуобского створа для сооружения Вилюйской ГЭС-3 был определен в «Схематическом проекте», выполненном институтом Гидропроект в 1957-58гг. и подтвержден работой Ленгидропроекта «Уточнение схемы использования реки Вилюй» выполненной в 1968г.

Технико-экономическое обоснование (ТЭО) Вилюйской ГЭС-3 разработано Ленинградским отделением института Гидропроект в соответствии с техническим заданием Главниипроекта МЭиЭ СССР, утвержденным Заместителем Министра энергетики и электрификации СССР тов. Александровым А.П. 4 февраля 1975 года.
Изыскания по обоснованию ТЭО были развернуты в апреле 1975 года.

В июне 1976 года Ленгидропроектом были выпущены материалы 1-го этапа ТЭО «Выбор створа Вилюйской ГЭС-3 на реке Вилюй». Комиссия Минэнерго СССР ознакомилась с материалами Ленгидропроекта, осмотрела на месте районы створов и одобрила актом от 5 июля 1976 года предложение Ленгидропроекта о принятии в качестве основного створ, расположенный в 1,5 – 1,7 км выше устья реки Малая – Ботуобия. Акт выбора площадки для строительства утвержден МЭиЭ СССР при участии республиканских и советских органов Якутской АССР 05.06.1976 года.

Инженерно-геологические условия участка створа гидроузла крайне сложные, не имеют аналогов в мировом гидроэнергостроительстве. Наличие вечной мерзлоты и узкого талика в русле реки предопределили компоновочные и конструктивные решения по основным сооружениям.

Ленинградским отделением института «Гидропроект» в 1977 году разработано ТЭО строительства Вилюйской ГЭС-3, которое рассмотрено и согласовано Госпланом СССР и Госстроем СССР (письмо от 22 марта 1978г. №ВИ-456/22-334) и утверждено Минэнерго СССР 19.04.1978г. (приказ №51ПС).

Проект Вилюйской ГЭС-3 был утвержден распоряжением Совета Министров СССР от 02.02.84г, №179-р (приказ Минэнерго СССР от 24.04.84г. №109ВС) на основании рекомендации Главгосэкспертизы Госстроя СССР с учетом заключений экспертных комиссий ГКНТ СССР, Госкомцен СССР, Госгражданстроя СССР, заключения Минэнерго СССР от 26мая 1983г. №ВЛ-7065.

В соответствии с утвержденным проектом были намечены следующие сроки строительства:

  • Начало работ по основным сооружениям апрель 1983г.
  • Перекрытие русла реки 1985г.
  • Пуск 1-го агрегата в декабре 1989 г.
  • Пуск 2-го агрегата в апреле 1990 г на отметке водохранилища 167,0м.
  • Пуск 3 и 4 агрегатов в конце 1990 г при наполнении водохранилища до проектной отметки 181,00.

Строительство объектов подготовительного периода началось в 1978 году. Земляные работы на основных сооружениях начаты в 1983 г., перекрытие русла в связи с недостаточным финансированием было осуществлено в ноябре 1986 г, бетонные работы начаты в 1987 году. Для пропуска строительных расходов в обход огражденного перемычками руслового котлована в пределах 1-ой надпойменной правобережной террасы устроен строительный канал, вступивший в эксплуатацию осенью 1986 года. В период перекрытия русла реки, связь между берегами осуществляется при помощи авто дорожного моста, проектный срок эксплуатации моста был определен – 3 года, после 3-х реконструкции мост использовался 14 лет.

Здание ГЭС, левобережная плотина и часть правобережной плотины возводились в сухом русловом котловане под защитой верховой, низовой и продольной перемычек.

В процессе строительства и проектирования на базе продолжающихся изысканий и научно – исследовательских работ уточнялись конструкции, размеры и объем по сооружениям, менялись способы производства работ, схема пропуска строительных расходов, и существенно уточнялась сметная стоимость строительства; таким образом проект подвергался серьезной переработке на последующих стадиях проектирования. При разработке программ исследований, учитывалось отсутствие в мировой практике опыта проектирования и строительства ГЭС на многолетнемерзлых полускальных породах, последние ставились более широко, чем требовалось для Вилюйской ГЭС-3, так как Вилюйская ГЭС-3 рассматривалась своеобразным полигоном для отработки компоновочных и конструктивных решений для строительства ГЭС в аналогичных условиях.

На основании выполненного Ленгидропроектом пускового комплекса Госплан СССР в 1989 году изменил титул стройки, утвердив пуск первого агрегата в декабре 1992 года, остальные три агрегата в 1993 году.

Учитывая ограниченное финансирование и реальное состояние сооружений, постановлением Правительства Республики САХА (Якутия) № 59 от 05.02.2000г. утвержден срок ввода 1-го агрегата в IV квартале 2002 года. Разработанное ОАО «Ленгидропроект» во II квартале 2000 года «Основные положения календарного плана по строительству гидроузла к пуску 1-го агрегата на промежуточной отметке 167,00 м и последующей достройки к наполнению до отметки 181,0м» (№1929-27-178п) определило пуск 2-го и 3-го агрегатов в 2003 году, а 4-го агрегата – в IVквартале 2005 года.

Решением совещания при Президенте РС(Я) №121 от 20.11.03 г. назначен пуск 1-го агрегата на 1 сентября 2004 г.

В конце августа 2002 года произведено перекрытие строительного канала и затопление котлована строящейся Вилюйской ГЭС-3. На момент составления Декларации безопасности, через возводимые ГТС (подводящий канал, все 16 водосбросов здания ГЭС и монтажной площадки, отводящий канал) осуществляется пропуск воды р. Вилюй.

  • 8 августа 2004 г. – произведен пуск первого гидроагрегата и ввод его в эксплуатацию.
  • 22 декабря 2005 г. – произведен пуск второго гидроагрегата и ввод его в эксплуатацию.
  • 06 февраля 2008 г. – произведен пуск третьего гидроагрегата и ввод его в эксплуатацию.
  • Работы по монтажу и вводу в эксплуатацию четвертого гидроагрегата Светлинской ГЭС предусмотрены в период 2023-2026 гг.

Для выдачи мощности в электрические сети Западного энергорайона Республики Саха (Якутия) на напряжении 220 кВ от ГЭС построена двухцепная ЛЭП 220 кВ до подстанции «Районная» 220/110/10 кВ в г. Мирный. От ОРУ 110 кВ подстанции осуществляется электроснабжение подземных рудников «Мир» и «Интернациональный».

Потребителями электроэнергии Светлинской ГЭС являются в основном (до 60%) предприятия АК «АЛРОСА». Завершение строительства ГЭС обеспечит ликвидацию дефицита электроэнергии в Западном энергорайоне Республики Саха(Якутия), в который входят Мирнинский, Ленский районы и Вилюйская группа улусов, что определяет возможность их дальнейшего развития.

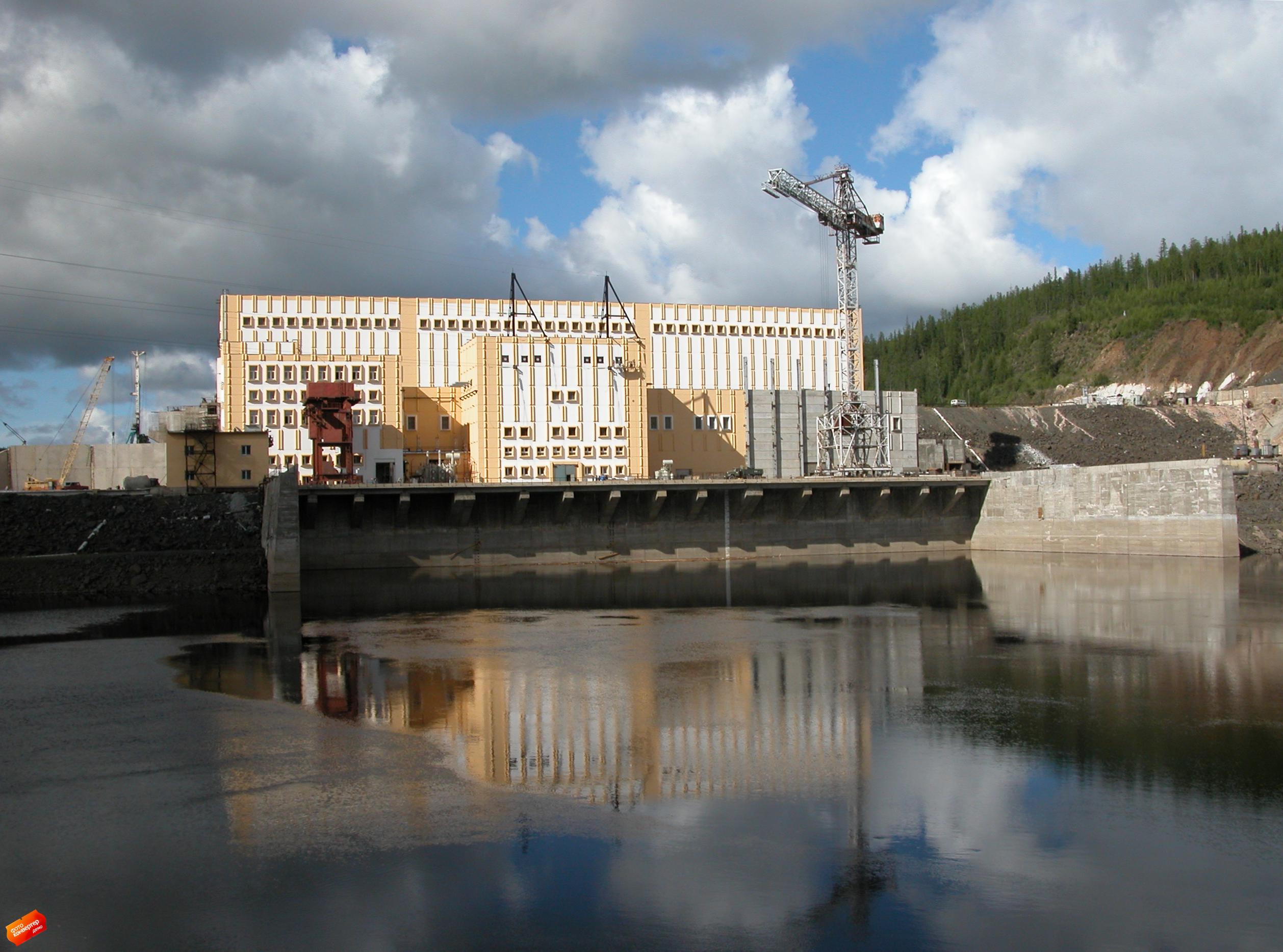

Светлинская ГЭС находится во временной эксплуатации - в стадии незавершенного строительства при наполнении водохранилища до промежуточной отметки НПУ=175,0 м (проектная отметка НПУ=181,0 м. запланирована на 2026 г.). В настоящее время эксплуатация ГЭС ведется филиалом АО «Вилюйская ГЭС-3» «Светлинская ГЭС». Основа структуры филиала состоит из электроцеха, машинного цеха, гидроцеха и электротехнической лаборатории.

К настоящему времени выполнен большой объем работ по разработке и созданию системы автоматизированного контроля (САК) состояния основных сооружений Светлинской ГЭС в эксплуатационный период. Необходимость введения такой системы обуславливается уникальностью сооружения, возводимого в сложных инженерно-геологических и климатических условиях, а также длительным сроком его строительства.

Ведутся работы по оснащению ответственных напорных гидросооружений автоматизированными системами диагностического контроля (АСДК), по благоустройству территории гидроузла.
